Avance de Obra
OCTUBRE
Según lo informado, al término del mes de Octubre, se registra un porcentaje de avance aproximado del 40,1%. Dicho avance es dado por:

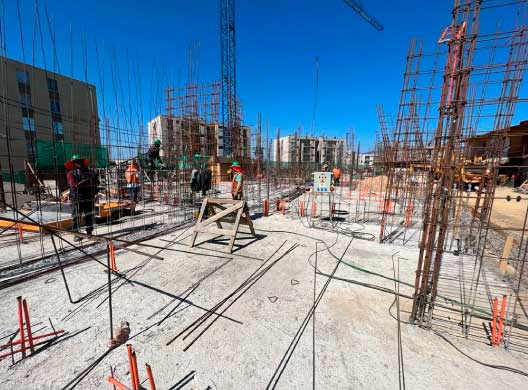

- Edificio A: Excavación fundación 100%, hormigonado de fundación 80%, armadura de sobrecimiento 100%, armadura muros 1er piso 30%, hormigonado radier 60%.
- Edificio B: Hormigonado losa cielo 1er piso 100%, hormigonado de muros 2do piso 50%, armadura muros 2do piso 75%, hormigonado radier 100%.

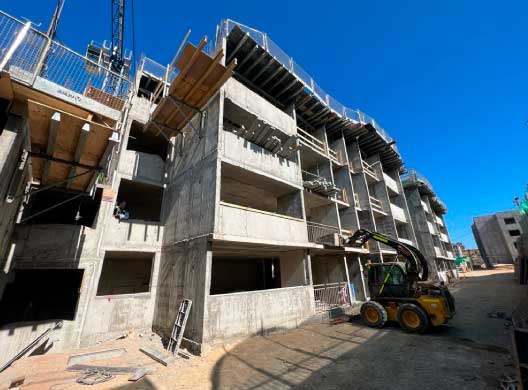

- Edificio C: Hormigonado de losa cielo 4to piso 50%, hormigonado de muros 4to piso 100%, Armadura coronación 80%, yeso cielo 1er piso 20%.

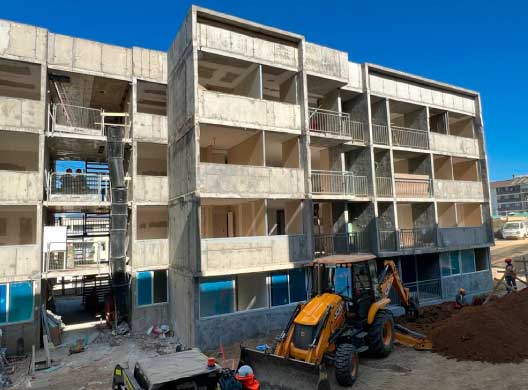

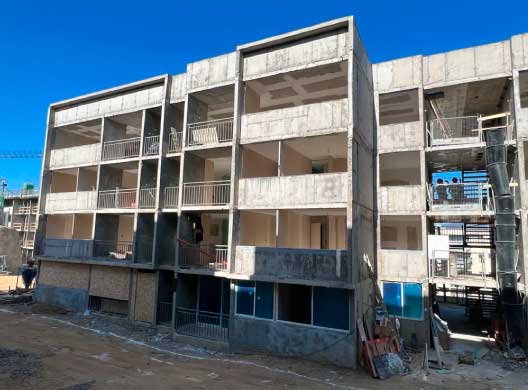

- Edificio D: Hormigonado coronación 100%, yeso cielo 4to piso 100%, tabiquería 3er piso 90%, cerámica 1er piso 15%, instalación de puertas 1er piso 80%, instalación de tinas 2do piso 20%, instalación de ventanas 1er piso 80%, instalación barandas 100%.
- Edificio E: Tabiquería 4to piso 95%, cerámica 4to piso 15%, instalación de puertas 2do piso, instalación de tinas 3er piso 80%, instalación de ventanas 3er piso 20%, instalación barandas 100%.
