Avance de Obra
NOVIEMBRE

Según lo informado, al término del mes de noviembre del 2022 se registró un porcentaje de avance físico del 51,4%, dicho avance es dado por:

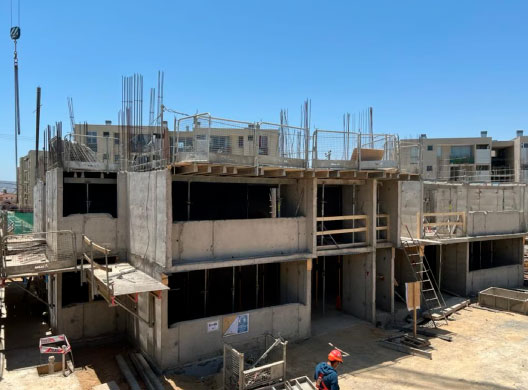

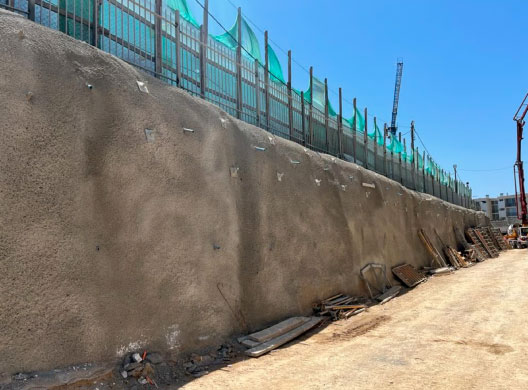

  • Edificio A: Hormigonado de muros y pilares de 2do piso 100%, hormigonado de losa cielo 2do piso 50%. Armadura muros 3er piso 30%, hormigonado radier 100%, impermeabilización sobrecimientos 100%.
  • Edificio B: Hormigonado de muros y pilares de 3er piso 100%, hormigonado de losa cielo 4to piso 5%. Armadura losa cielo 4to piso 50%, hormigonado radier 100%, impermeabilización sobrecimientos 100%, rasgos de ventanas 40%.
  • Edificio C: Hormigonado de Muros y Pilares de 4to piso 100%, Hormigonado de losa cielo 4to piso 100%, Hormigonado coronación 95%, Hormigonado radier 100%, instalaciones eléctricas y sanitarias respecto al avance de obra gruesa, impermeabilización sobrecimientos 100%, rasgos de ventanas 75%, Obra gruesa y baranda de escalera 100%, Maquillaje cielos y muros 45%, Barandas departamentos 65%, Instalación de Volcapol 60%.

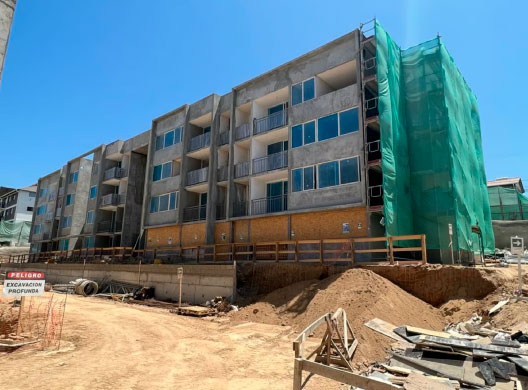

  • Edificio D: Hormigonado de edificio 100%, ejecución de tabiquería 90%, impermeabilización de sobrecimientos 50%, rasgos de ventanas 90%, obra gruesa y baranda de escalera 100%, maquillaje cielos y muros 100%. Barandas departamentos 92%, tabiquería 3er piso 90%, cerámica 1er piso 15%, instalación de puertas 1er piso 80%, Instalación de tinas 2do piso 55%, instalación de ventanas 1er piso 80%, instalación de Volcapol 100%, cerámicas en baños y cocinas 12%. Instalación guardapolvos 55%, cornisas 35%, instalación de puertas 60%, ventanas 35%. Primera mano de pintura 60%.
  • Edificio E: Hormigonado de edificio 100%, ejecución de tabiquería 90%, impermeabilización de sobrecimientos 100%, Rasgos de ventanas 85%, obra gruesa y baranda de escalera 100%. Maquillaje cielos y muros 95%, Barandas departamentos 92%, Instalación de puertas 70%, instalación de tinas 85%, instalación de ventanas 80%. Instalación de Volcapol 90%, cerámicas en baños y cocinas 85%, instalación guardapolvos 85%, Cornisas 85%, instalación de puertas 70%, ventanas 85%. Primera mano de pintura 60%, Instalación de papel mural 5%.
A continuación, les compartimos el registro fotográfico de lo anteriormente mencionado.
